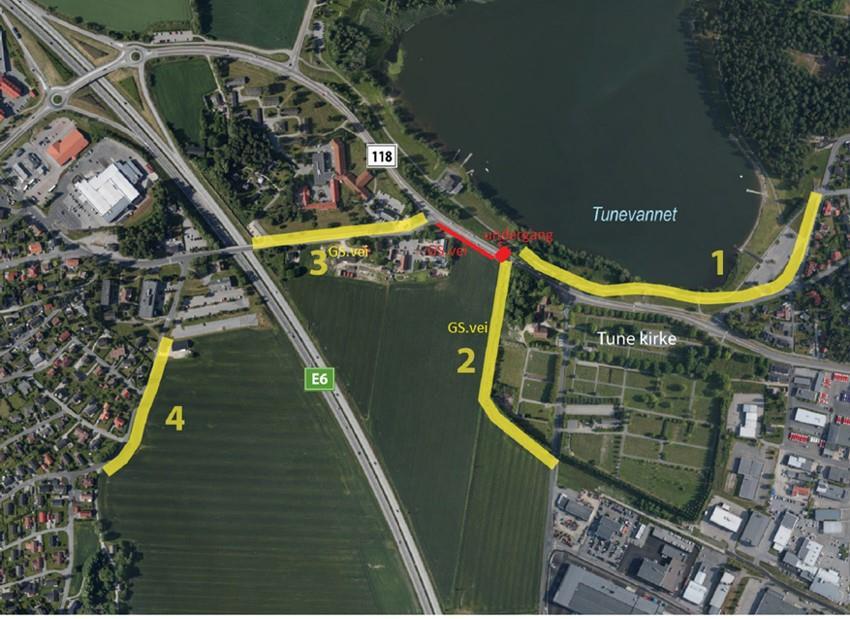

Strekningen langs Tuneveien som skal utbedres
Østfold fylkeskommune
Østfold fylkeskommune er ansvarlig utbygger for prosjektet, som er del av Bypakke Nedre Glomma (BNG).
Prosjektet omfatter både arbeider langs fylkesvei 118 og kommunale veier i samme område, og blir et samarbeid mellom fylkeskommunen og Sarpsborg kommune.
Det blir derfor en felles byggekontrakt som også omfatter kommunale gang- og sykkelveier (strekning 2 og 3 på kartet).
Ved byggestart må det først lages en omkjøring for trafikken på fylkesveien, der ny undergang skal anlegges (se rød prikk).

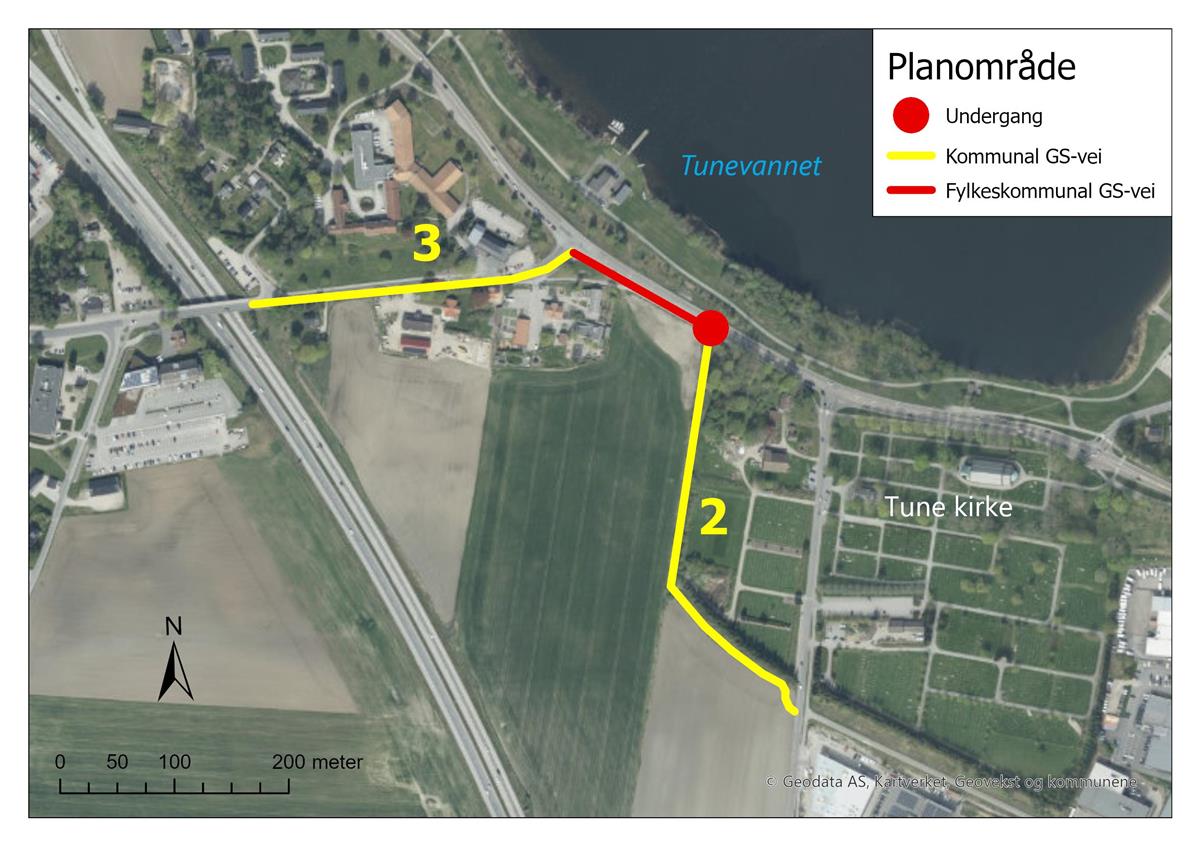

Oversikt over planområdet, med undergang og ny gang- og sykkelvei
Østfold fylkeskommune
Total ramme på 85 millioner kroner
- Det er tegnet byggekontrakt med entreprenøren Park og Anlegg AS, med en entreprisesum på 41,3 millioner kroner.
- Total kostnadsramme for prosjektet er 85 millioner kroner, inkludert moms.
- Dette omfatter i tillegg til byggekontrakten, også tidligere prosjekteringskostnader, grunnerverv og kostnader til byggeledelse med mer.
- Staten bidrar gjennom byvekstavtalen for Nedre Glomma med 65 millioner kroner.
- Sarpsborg kommune bidrar med en egenandel på 20 millioner kroner.
- Prosjektet er del av bypakke Nedre Glomma, men er et av prosjektene som ikke blir finansiert med bompenger.

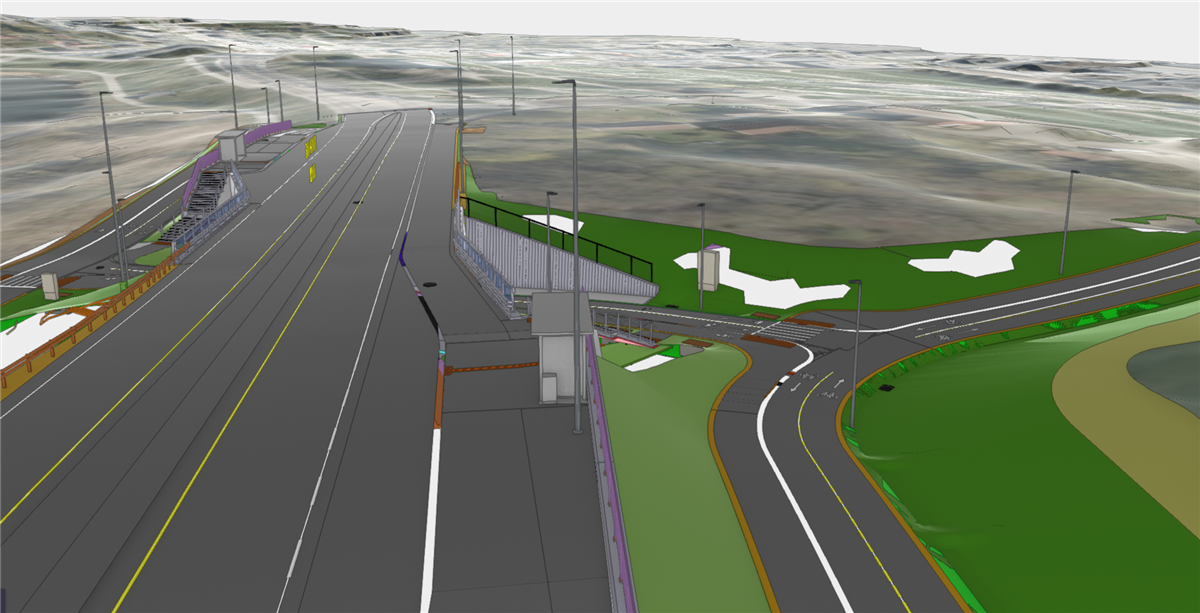

Plantegning av området langs Tuneveien der det skal bygges en undergang.
Østfold fylkeskommune
Skal være ferdig i 2026
Anleggsarbeidene skal være ferdig ved utgangen av 2026, mens grøntarbeidene (beplantning etc.) har frist til 30. mai 2027.
- Arbeidet med byggeplan for prosjektet er ferdig.
- Arkeologiske utgravinger er gjennomført.
- Grunnerverv er avsluttet.

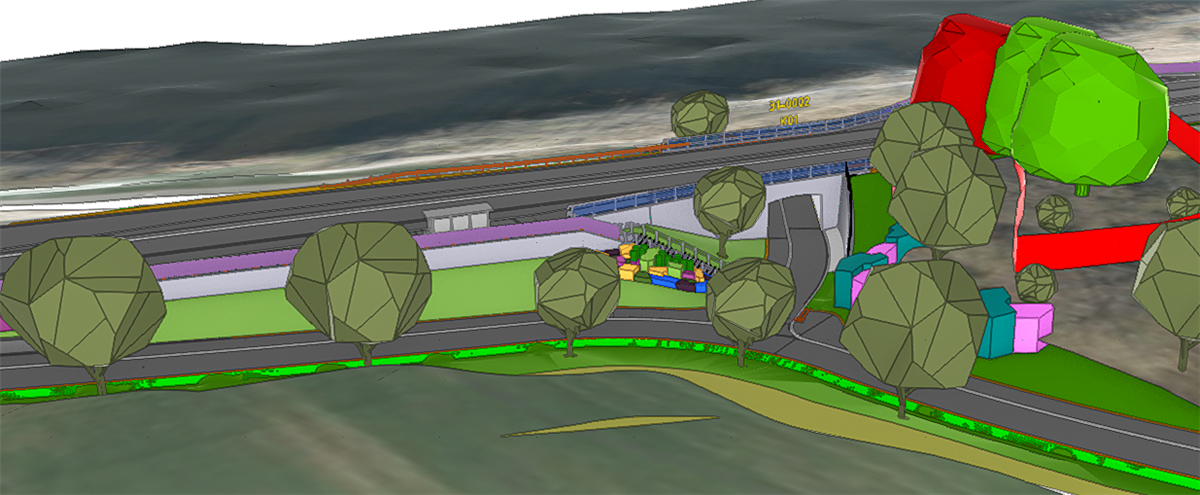

Illustrasjon av området der undergangen skal bygges
Østfold fylkeskommune
