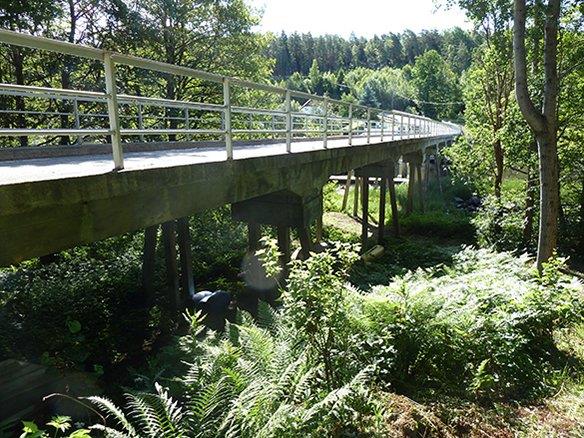

Dagens Grimsøy bru ble oppført i 1950 og er i dårlig stand. Det planlegges derfor å rive den 71 meter lange brua over Hansemakerkilen og erstatte den med en ny.
Oppstart av arbeidet med en reguleringsplan begynte i 2018 i regi av Statens vegvesen, men i dag er det Østfold fylkeskommune som har ansvar for prosjektet.
Byggestart i 2026
En ferdig reguleringsplan for ny bru ble politisk vedtatt av Sarpsborg kommune i november 2023, og Østfold fylkeskommune fullførte arbeidet med byggeplanen vinteren 2025.
Byggearbeidet ble deretter offentlig utlyst høsten 2026, slik at aktuelle entreprenører kunne melde sin interesse, og byggestart forventes i løpet av første halvår 2026.

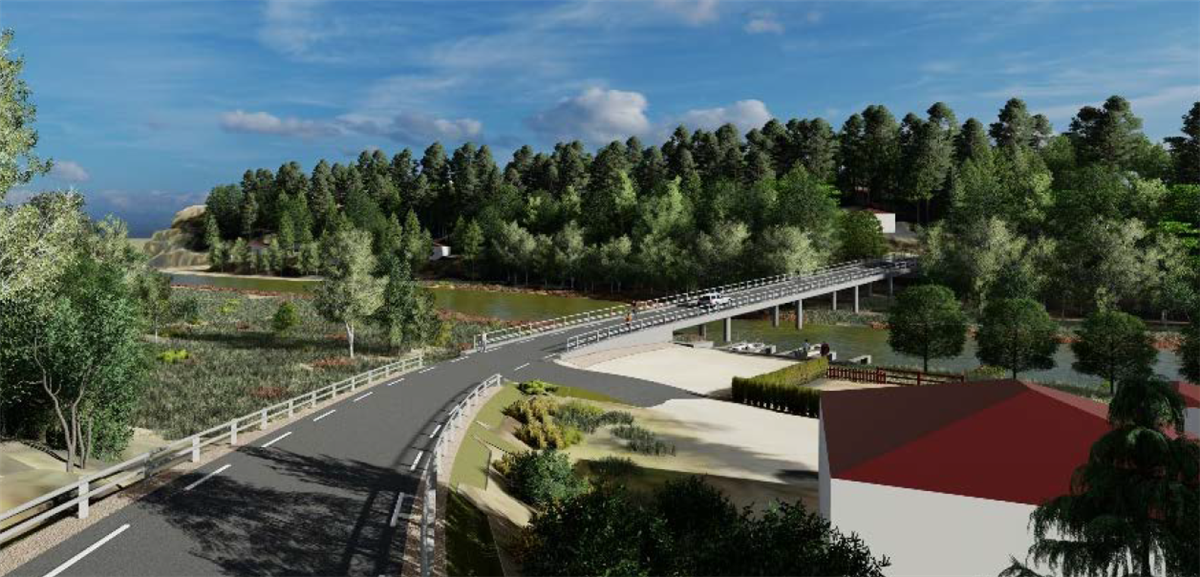

Illustrasjon av nye Grimsøy bru basert på planforslaget. Planområdet omfatter Grimsøy bru og areal på begge sider av Hansemakerkilen, noe som også gir plass for en midlertidig bruforbindelse i byggeperioden.
Cowi/Viken fylkeskommune
Slik planlegges byggeprosessen
Det skal først ryddes i terrenget rundt brua og etableres en riggplass for entreprenøren. Det må deretter bygges en midlertidig bru, før den gamle brua kan rives. Etter dette skal det bygges ny bru på samme sted som dagens bru står.
Den viktigste forskjellen er at kjørebredden over brua skal økes fra 4,5 meter til 5,5 meter.
Gjennomføringen av prosjektet ventes å ta omtrent halvannet år.
